Avanza 75% electrificación de San Juanico en Comondú

Los trabajos de electrificación en San Juanico, Comondú, avanzan con un 75% de progreso en la línea de media tensión, informó la Comisión Federal de Electricidad (CFE).
0
203

La CFE, responsable de la obra de electrificación en San Juanico, ha completado el 100% de las instalaciones dentro del poblado. Actualmente, se trabaja en la línea de media tensión que conectará Las Barrancas con San Juanico.

Javier Huerta Lara, director de Energía y Telecomunicaciones de SEPUIMM, explicó que el proyecto tiene una inversión de 60% estatal y 40% federal. Hasta ahora, se han instalado 12.67 kilómetros de red de baja tensión y el equipamiento necesario.

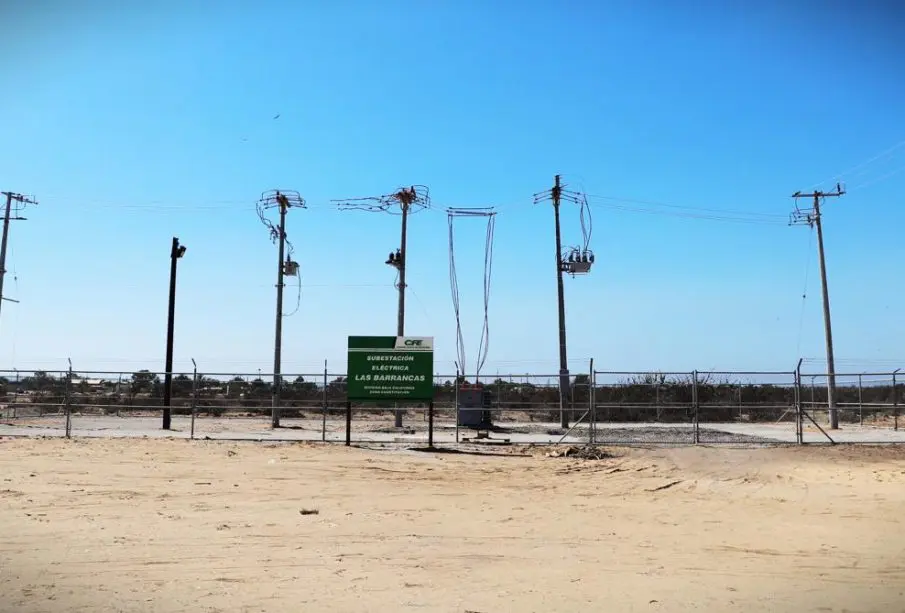

En cuanto a la línea de media tensión, ya se han completado 34.9 kilómetros de red, además de dos subestaciones necesarias para asegurar la conexión entre Las Barrancas y San Juanico.

Huerta Lara destacó que el proyecto tiene una inversión de 76.86 millones de pesos, lograda gracias a las gestiones del gobernador Víctor Manuel Castro Cosío, quien buscó resolver la carencia histórica de energía eléctrica en la comunidad.



HV

Valeria Mireles
